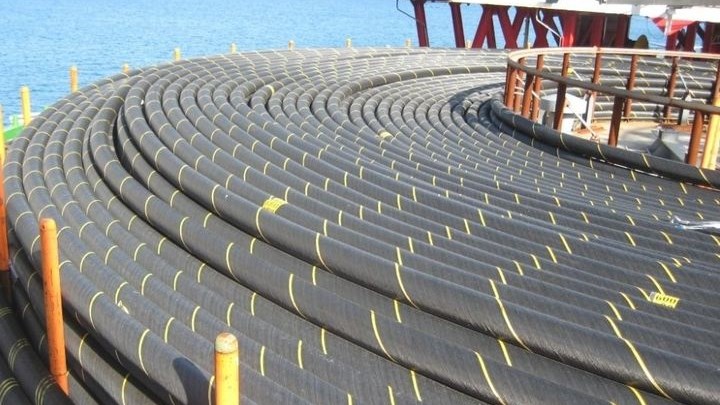

Στις αρχές Σεπτεμβρίου αναμένεται να ολοκληρωθεί η παραγωγή του υποβρύχιου καλωδίου μήκους 135 χλμ. για την ηλεκτρική διασύνδεση Κρήτης-Πελοποννήσου, η οποία προχωρά σύμφωνα με το χρονοδιάγραμμα και αναμένεται να ολοκληρωθεί έως τα τέλη του έτους.
Η διοίκηση του ΑΔΜΗΕ πραγματοποίησε χθες επίσκεψη στο εργοστάσιο της «Ελληνικά Καλώδια», που έχει αναλάβει την παραγωγή του καλωδίου. Σύμφωνα με το χρονοδιάγραμμα του έργου, η πόντιση του υποβρύχιου καλωδίου θα ξεκινήσει παράλληλα από τις δύο ανάδοχες εταιρείες, Fulgor-Ελληνικά Καλώδια και Prysmian, στα μέσα Σεπτεμβρίου στα Χανιά. Μόλις ηλεκτριστεί τον Δεκέμβριο του 2020, η πρώτη «μικρή» διασύνδεση της Κρήτης θα καλύπτει το 34% της απαιτούμενης ενέργειας του νησιού. Με την ολοκλήρωση και της «μεγάλης» διασύνδεσης Ηράκλειο-Αττική το 2023, η Κρήτη θα ηλεκτροδοτείται αποκλειστικά από το ηπειρωτικό σύστημα και οι ρυπογόνες μονάδες παραγωγής ενέργειας θα σβήσουν οριστικά.
Ο πρόεδρος και διευθύνων σύμβουλος του ΑΔΜΗΕ, Μάνος Μανουσάκης δήλωσε σχετικά: «Είμαστε πολύ ικανοποιημένοι με την πορεία κατασκευής του πρώτου καλωδίου που θα τροφοδοτήσει την Κρήτη με καθαρό, φθηνό και αξιόπιστο ρεύμα από την ηπειρωτική χώρα. Η ηλεκτρική διασύνδεση Κρήτης-Πελοποννήσου ενσωματώνει μία σειρά από καινοτόμα χαρακτηριστικά παγκοσμίως και παρά τις αντιξοότητες της πανδημίας κατορθώσαμε να το κρατήσουμε στις ράγες χάρη στην ετοιμότητα του Διαχειριστή και των αναδόχων μας».
